果多水電公司2024年度220kV果玉線及母線檢修工作圓滿收官
2024-05-13 11:39:00
近日,隨著果瀾線、果玉線順利并網,果多水電公司2024年度220kV果玉線及母線檢修工作圓滿收官。
本次檢修包含倒閘操作工期僅兩日,工作強度極大。果瀾線、果玉線同停,果多水電站僅留果柴線外送電量,電網消納能力嚴重受限,運行風險極大。為克服工期短、任務重的難題,果多水電公司提前做好人員分配、規劃工作任務及安全交底,對檢修工作進行定制化管理,并提前騰出庫容,確保檢修、發電兩不誤。

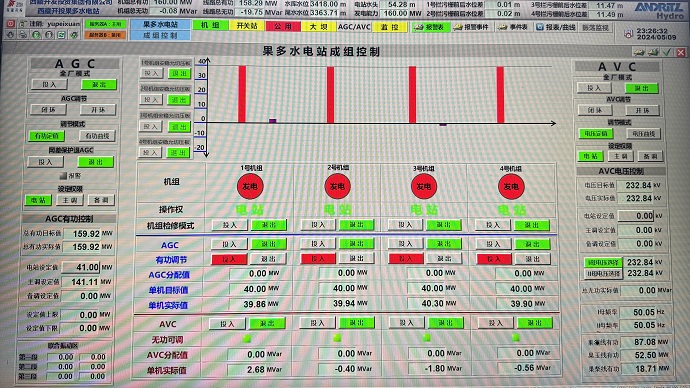

(滿負荷運行 張鵬攝)
歷經36小時艱苦奮斗,果多水電公司高質量完成線路、母線檢修工作,完成標準項目、裝置定檢、預防性試驗等檢修項目共783項,處理缺陷34條,為完成年度發電任務目標提供有力保障。
文稿:余沛璇 / 責編:達娃 / 審核:唐永輝
